27/1/2022: Dự án NMNĐ Thái Bình 2 đã thực sự hồi sinh
Chiều ngày 26/1, Tổng Giám đốc Petrovietnam Lê Mạnh Hùng dẫn đầu đoàn công tác Tập đoàn kiểm tra tiến độ Dự án Nhà máy nhiệt điện (NMNĐ) Thái Bình 2 và giao ban công trường tại Ban QLDA.
Tham gia đoàn công tác có Thành viên HĐTV Petrovietnam Bùi Minh Tiến, Phó Tổng Giám đốc Petrovietnam Phạm Tiến Dũng, Chủ tịch Công đoàn Dầu khí Việt Nam Nghiêm Thùy Lan, lãnh đạo các ban chuyên môn, Văn phòng Tập đoàn, Công đoàn DKVN. Về phía Ban QLDA và Tổng thầu PETROCONs có Trưởng Ban QLDA NĐDK Thái Bình 2 Phạm Xuân Trường, Tổng Giám đốc PETROCONs Phan Tử Giang, lãnh đạo Ban QLDA và các nhà thầu đang tham gia xây dựng, vận hành Nhà máy.
Báo cáo tiến độ dự án, Trưởng Ban QLDA Phạm Xuân Trường cho biết, hiện tại Dự án đã cơ bản bù được nhiều mốc tiến độ quan trọng. Tiến độ tổng thể đạt lũy kế 87,5%, trong đó tiến độ thiết kế đạt 100%; tiến độ mua sắm đạt 95,23%; tiến độ xây thi công đạt 85,98%; tiến độ chạy thử đạt 15.45%.
Tiến độ triển khai các hạng mục trên công trường đang tập trung bám sát mốc đốt lửa lần đầu". Trong đó, đáng chú ý như công tác xúc rửa đường ống, triển khai thông thổi hệ thống quạt, hệ thống thổi bụi, bắt đầu triển khai lắp đặt hệ thống lò đốt sẽ xong trước Tết Nguyên đán 2022.
Tổng Giám đốc Lê Mạnh Hùng và Phó Tổng Giám đốc Phạm Tiến Dũng kiếm tra tiến độ khu nhà điều hành.
Khẳng định Dự án NMNĐ Thái Bình 2 đã vượt qua những khó khăn bước đầu, những khó khăn khách quan, và đã đạt được nhiều kết quả quan trọng, nhưng khó khăn, thách thức vẫn còn rất nhiều phía trước, Tổng Giám đốc Petrovietnam yêu cầu Ban QLDA và Tổng thầu trong thời gian tới cần tập trung thực hiện một số vấn đề sau:
Thứ nhất, cần liên tục thực hiện công tác quản lý đánh giá rủi ro về tiến độ. “Hiện nay mốc 23/2, mốc 30/4 chưa xuất hiện rủi ro nhưng mốc 16/6 có thể đã xuất hiện rủi ro”, Tổng giám đốc Petrovietnam lưu ý.
Thứ hai , về công tác an toàn và an ninh, cần thực hiện nghiêm túc, phòng chống trộm cắp, cháy nổ trên toàn khu vực nhà máy, đặc biệt là thời gian trước trong và sau Tết Nguyên đán.
Thứ ba là nâng cao công tác quản lý chất lượng công trình, bảo trì bảo dưỡng trang thiết bị, hệ thống máy móc theo đúng tiêu chuẩn quốc tế.
Thứ tư là tập trung cho công tác tổ chức chạy thử. Chúng ta đã hoàn thiện 5/28 hệ thống chạy thử, các hệ thống còn lại cần khẩn trương xử lý, nhanh gọn từng hệ thống. “Trong Tập đoàn huy động được đơn vị nào là yêu cầu huy động hết. Các đơn vị trong Tập đoàn phải xác định tinh thần “cơm nắm muối vừng” đi ra hỗ trợ Dự án NMNĐ Thái Bình 2 trong công tác chạy thử, vận hành nhà máy”, Tổng Giám đốc Lê Mạnh Hùng nói.
Thứ năm , Ban QLDA, Tổng thầu PETROCONs và các Ban chuyên môn Tập đoàn thực hiện ngay một số nhóm việc như nhanh chóng hoàn thiện Hồ sơ pháp lý, các quy trình thủ tục, rà soát hồ sơ của dự án, cần gì là điều chỉnh ngay để phục vụ cho mốc đốt lửa lần đầu của Nhà máy. Triển khai ngay công tác quản lý chi phí và công tác thu xếp vốn, đặt ra các phương án khi nhà máy hoàn thành mốc đốt lửa lần đầu. Các phương án huy động vốn sao cho hiệu quả và tuân thủ pháp luật.
“Ban Kinh tế - Đầu tư cần phải hoàn chỉnh ngay thủ tục đầu tư xây dựng khu nhà ở CBCNV NMNĐ Thái Bình 2 trước khi nghỉ Tết Nhâm Dần”, Tổng Giám đốc Lê Mạnh Hùng yêu cầu.
Cuối cùng, Ban QLDA phải trình kết hoạch cụ thể để anh em làm trong Tết, gửi về Văn phòng Tập đoàn, để phối hợp Ban QLDA tổ chức chăm lo đời sống anh em người lao động trong dịp Tết.
Nguồn: Dự án NMNĐ Thái Bình 2 đã thực sự hồi sinh
PVX là cổ phiếu đầu tư, nắm giữ càng lâu, thành quả càng tuyệt vời
Tổng Công ty Cổ phần Xây lắp Dầu khí Việt Nam (PVX) giá 7.x có gì đáng quan tâm?
Hiện tại:
-
Tổng thầu EPC của dự án Nhiệt điện Thái Bình 2, dự án trọng điểm quốc gia được yều cầu hoàn thành trong năm 2022, hoà lưới điện quốc gia vào 30/4/2022 (Số tiền Petrovietnam sẽ giải ngân thanh quyết toán phục vụ cho dự án nhà máy Nhiệt điện Thái Bình 2 trong giai đoạn 2 năm cuối cùng của dự án (2021-2022) là hơn 7000 tỉ đồng)
-
Thay đổi nhân sự cấp cao (Chủ tịch HĐQT, thành viên HĐQT, Tổng Giám đốc, Phó Tổng Giám đốc, Kế toán trưởng)
-
Thay đổi trụ sở làm việc (Nơi làm việc mới: Viện Dầu khí Việt Nam), thay đổi tên thương hiệu quốc tế của Tổng Công ty (PETROCONs)
-
Thoái vốn thành công PTL, thu về 550 tỉ đồng. Quý 4 báo lãi khoảng 60-70 tỉ, cả năm LẦN ĐẦU TIÊN báo lãi gần 5 tỉ
-
Tuyển dụng nhân sự điều hành Dự án Nhiệt điện Thái Bình 2
Tương lai:
-
20 công ty con và liên kết đang chờ thoái vốn (2 doanh nghiệp thoái vốn tiếp theo năm 2022: PVC-IC và PVC-Bình Sơn)
-
PVX có khối lượng công việc liên tiếp tới cuối năm 2026 tại dự án điện gió ngoài khơi Kê Gà (dự án điện gió Thăng Long Wind vốn đầu tư 11,9 tỉ USD) , có cơ hội tiếp nhận dự án sản xuất hydro từ điện phân nước biển đầu tiên của Việt Nam (dự án Thăng Long Wind 2 có tổng vốn đầu tư 5 tỉ USD)
-
PVX tiếp tục có khối lượng công việc mới tại Tổ hợp Hoá dầu Long Sơn (giai đoạn 2 có vốn đầu tư 5 tỉ USD)
-

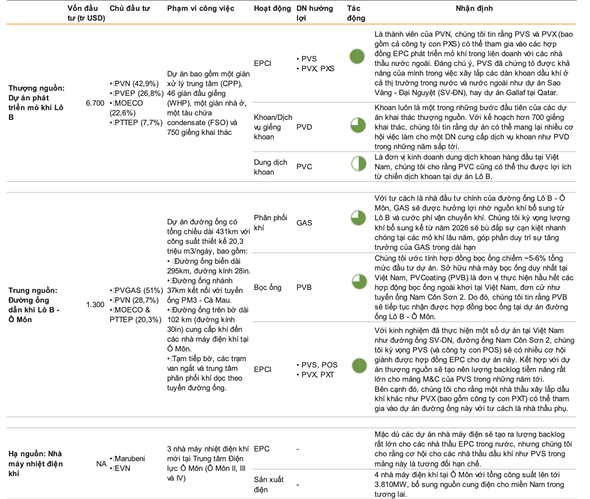

PVX có khối lượng công việc liên tiếp tới cuối năm 2025 tại chuỗi dự án Lô B- Long Môn (tổng vốn đầu tư 10 tỉ USD)
