Chào các bạn.
Mình lập topic này để chúng ta giao lưu và cung cấp các thông tin mới nhất về Cig - Coma18 nhé.

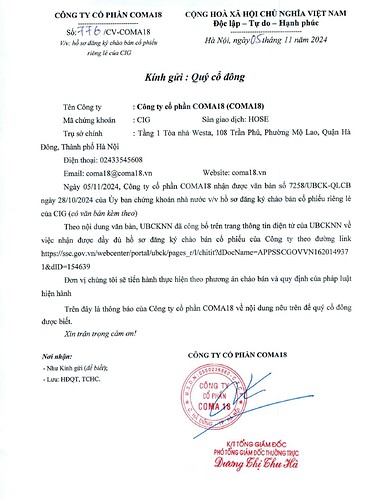

Coma18 tiền thân là doanh nghiệp nhà nước sau đấy thì được cổ phần hóa và Videc đã lập ra công ty fidel để thâu tóm Coma18 làm công ty con. Trước đây doanh nghiệp này làm ăn khá kém nhưng hiện tại đang trở thành một trường hợp xác chết sống lại khi mà dự án KCN Kim Thành ngày một đến ngày hái quả sau 10 năm chờ đợi. Cig rất cô đặc vì chưa phát hành thêm bao giờ, tổng số cổ phiếu chỉ có 31tr cổ và số lượng trôi nổi tầm 10tr cổ thôi. Cig cũng có kế hoạch sẽ phát hành riêng lẻ 25tr cổ giá 10k để huy động thêm vốn làm dự án KCN Kim Thành.
Mình cập nhật các thông tin mới nhất về dự án KCN Kim Thành bên dưới đây để các bạn nắm bắt thông tin và giao lưu trao đổi.

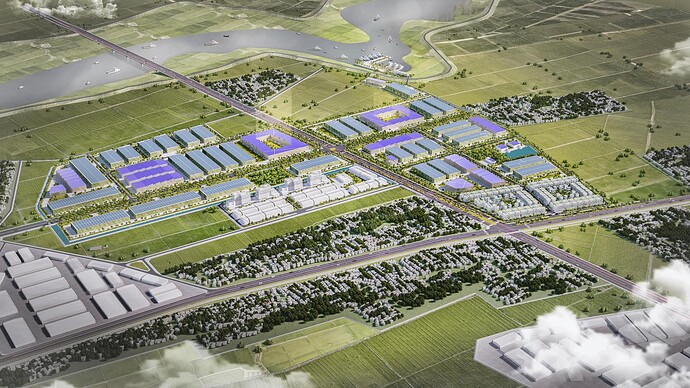

Khu công nghiệp Kim Thành tỉnh Hải Dương được Thủ tướng chính phủ phê duyệt bổ sung vào Quy hoạch phát triển khu công nghiệp Việt Nam ngày 21/01/2009 theo Công văn số 128/TTg-KTN với diện tích quy hoạch dự kiến được phê duyệt là 150 ha.
Ngày 14/07/2014, Thủ tướng chính Phủ phê duyệt điều chỉnh Quy hoạch phát triển công nghiệp tỉnh Hải Dương tại Công văn số 1156/TTg-KTN , theo đó, KCN Kim Thành có diện tích quy hoạch dự kiến là 164,98 ha (tăng 14,98 ha so với quy hoạch ban đầu.
Việc nghiên cứu lập quy hoạch của Khu công nghiệp Kim Thành được UBND tỉnh Hải Dương giao cho đơn vị có kinh nghiệm là Công ty Cổ phần cơ khí xây dựng số 18 (nay là Công ty cổ phần COMA 18) thực hiện. Ngày 25/11/2010 UBND tỉnh Hải Dương đã phê duyệt quy hoạch chi tiết 1/500 của KCN Kim Thành tại Quyết định số 3235/QĐ-UBND. Theo quy hoạch được phê duyệt, KCN Kim Thành có vị trí quy hoạch thuộc địa bàn các xã Thượng Vũ, Tuấn Hưng và Cổ Dũng, huyện Kim Thành, tỉnh Hải Dương, phía Bắc KCN tiếp giáp với Khu công nghiệp có tổng diện tích là 164,98 ha, trong đó diện tích đất công nghiệp cho thuê là 123,74 ha.
Sau đó, Tỉnh Hải Dương cũng đã đồng ý giao cho COMA 18 làm chủ đầu tư xây dựng hạ tầng KCN Kim Thành, tuy nhiên từ đó dự án chưa có bất kỳ hoạt động triển khai nào trên thực tế.
Ngày 15/03/2021, Khu công nghiệp Kim Thành chính thức được phê duyệt chủ trương đầu tư theo Quyết định số 358/QĐ-TTg của Thủ tướng Chính phủ, theo đó, chủ đầu tư kinh doanh kết cấu hạ tầng KCN Kim Thành vẫn giữ nguyên là Công ty cổ phần COMA 18, khu công nghiệp dự kiến được triển khai làm 2 giai đoạn, giai đoạn 1 diện tích 65 ha, giai đoạn 2 có diện tích 99,98 ha với tổng số vốn đầu tư là hơn 1.160 tỷ đồng và tiến độ triển khai là trong vòng 36 tháng kể từ ngày được Nhà nước bàn giao đất. Dự án có thời hạn hoạt động là 50 năm kể từ ngày có Quyết định chủ trương đầu tư.
Dự án đã giải phóng xong mặt bằng giai đoạn 1 và được bàn giao đất ngày 8/10/2024 rồi.
Công ty Coma18 tài trợ 150 tỷ làm đường trục chạy qua KCN Kim Thành
Được phê duyệt đấu nối đường quốc lộ 5 để xây dựng kcn Kim Thành
Một số hình ảnh thực tế máy xúc máy ủi san lấp mặt bằng tại dự án KCN Kim Thành
