Công ty cổ phần Thủy điện Đa Nhim - Hàm Thuận - Đa Mi vừa tổ chức diễn tập theo phương án khởi động đen Nhà máy Thủy điện Hàm Thuận.
Thực hiện Thông tư số 22/2017/TT-BCT ngày 23/10/2017 của Bộ Công Thương “Quy định Khởi động đen và khôi phục Hệ thống điện Quốc gia” và Quyết định số 231/QĐ-EVN ngày 11/03/2024 của Tập đoàn Điện lực Việt Nam “Về việc ban hành Phương án khởi động đen và khôi phục hệ thống điện Quốc gia”, vừa qua, Công ty cổ phần Thủy điện Đa Nhim - Hàm Thuận - Đa Mi đã tổ chức diễn tập theo phương án khởi động đen Nhà máy Thủy điện Hàm Thuận.
Phương án diễn tập được thực hiện dưới sự chủ trì của ông Đỗ Minh Lộc - Phó Tổng giám đốc Công ty và sự giám sát của Lãnh đạo Trung tâm Điều độ hệ thống điện miền Nam (A2).
Tình huống giả định đặt ra là Nhà máy Thủy điện Hàm Thuận bị mất điện toàn bộ, không nhận được điện từ lưới để vận hành hệ thống điện tự dùng, sẵn sàng khởi động các tổ máy. Nhằm đáp ứng yêu cầu huy động của Trung tâm Điều độ hệ thống điện Quốc gia (A0), Công ĐHĐ đã tiến hành khởi động đen tổ máy Hàm Thuận bằng việc sử dụng máy phát điện Diezel tại chỗ cấp điện cho hệ thống thiết bị phụ dịch, khởi động và hòa lưới thành công các tổ máy.

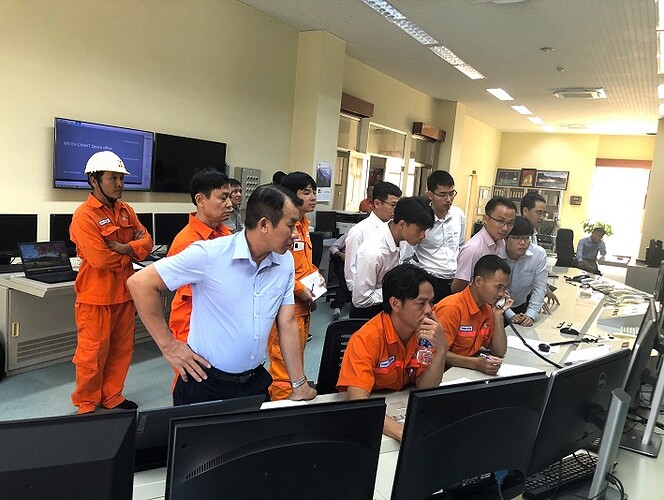

Lúc 08 giờ 20 phút, lệnh diễn tập bắt đầu. Trưởng ca trực Trung tâm OCC báo cáo A0, A2 xin phép tiến hành diễn tập theo phương án đã được duyệt. Trưởng ca nhà máy Hàm Thuận tiến hành thao tác chuyển giàn thanh cái C22 trống (không mang điện), cắt điện phát tuyến 272 theo Phiếu thao tác của A2, lệnh cho điều hành viên khởi động máy phát Diezel, thực hiện các bước cấp nguồn tự dùng cho tổ máy và chạy tổ máy H2 ở chế độ khởi động đen.
Lúc 09 giờ 14 phút, tổ máy H2 hoàn thành chế độ khởi động đen, tiến hành đóng điện cho thanh cái C22 bằng máy cắt 232. Đến 09 giờ 21 phút, A2 cho phép đóng máy cắt 272, đưa điện lên lưới qua đường dây 272 kV Hàm Thuận - Xuân Lộc. Trưởng ca Nhà máy Hàm Thuận thực hiện điều chỉnh điện áp máy phát H2 để kiểm tra khả năng phát/hút công suất vô công; chức năng tự động điều chỉnh tần số và giữ điện áp lưới tổ máy H2 đáp ứng tốt.
Lúc 09 giờ 26, điều hành viên tiến hành mở máy cắt 272, theo dõi, kiểm tra phía trạm Xuân Lộc đóng điện về trạm Hàm Thuận, sau đó hòa điện tuyến 272 Hàm Thuận - Xuân Lộc 2.
Đến 09 giờ 45 phút kết thúc diễn tập, Trưởng ca nhà máy Hàm Thuận cho dừng tổ máy H2, chuyển định vị các ngăn lộ 220 kV theo yêu cầu A2.
Đánh giá kết quả buổi diễn tập, ông Lê Đặng Xuân Tân - Phó giám đốc Trung tâm Điều độ hệ thống điện miền Nam nhận xét công tác chuẩn bị, kịch bản diễn tập do Công ty ĐHĐ lập sát với thực tiễn. Quá trình thực hiện, nhân viên vận hành xử lý được tình huống đặt ra, đúng kỹ thuật, đúng thời gian, thiết bị làm việc tin cậy, đảm bảo an toàn cho hệ thống lưới, thiết bị và con người. Kết quả diễn tập thành công sẽ góp phần cho sự đảm bảo ổn định, an toàn trong quá trình vận hành lưới điện khu vực cũng như Quốc gia trong mọi tình huống vận hành hệ thống điện.
