HOT HOT siêu dự án Lô B Ô Môn 🔥

, , , , ,

TẤT TẦN TẬT về dự án khí LÔ B – Ô Môn

TỔNG QUAN

Đây là dự án quan trọng của ngành dầu khí VN với tổng giá trị khoảng 17 tỷ USD

Vận hành của dự án Lô B Ô Môn


Từ Mỏ Lô B sẽ xây 1 hệ thống đường ống để dẫn khí từ mỏ Lô B khoảng 400 km vào đất liền để cung cấp khí cho 4 nhà máy điện: Ô Môn I, II, III, IV

Hiện tại Ô Môn I đã có rồi, sắp tới sẽ đầu tư Ô Môn I, II, III, IV để sử dụng nguồn khí của Lô B

Ngoài ra, dự án Lô B này cx sẽ bổ sung cho nguồn phí thiếu hụt và nguồn phí suy giảm dần của đường ống PM 3 Cà Mau và các mỏ khí cũ của VN

               Dự án này được chia ra làm 3 dự án thành phần


Trong đó, Tổng vốn giai đoạn đầu tư ban đầu của Lô B Ô Môn ước tính là khoảng 1,5 tỷ đô bao gồm

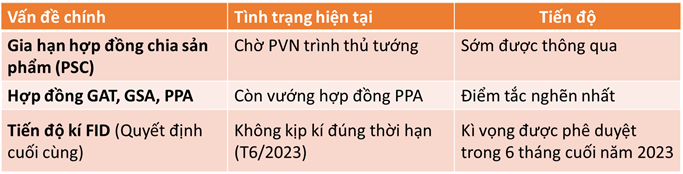

:heavy_check_mark: VẤN ĐỀ CỦA DỰ ÁN

Hiện tại dự án đang có 3 vấn đề chính

1. Vấn đề về gia hạn hợp đồng phân chia sản phẩm (PSC)

  • Hợp đồng này thì cũng đã ký cách đây 4, 5 năm rồi và do dự án chậm trễ tiến độ cho nên việc gia hạn hợp đồng PSC đối với các cái chủ đầu tư trong dự án phát triển mỏ này là cần thiết
  • Tình trạng hiện tại thì PVN đang thống nhất với các chủ đầu tư để sớm trình Thủ tướng Chính phủ
  • Việc gia hạn hợp đồng này mình cho rằng cũng sẽ sớm được được thông qua vì hợp đồng phân chia sản phẩm cũ cũng đã có rồi và bây giờ chỉ có việc cập nhật thêm và trình thủ tướng chính phủ để xem xét thôi

2. Vấn đề quan trọng nhất

Đó là về các hợp đồng GAT, GSA, PPA

  • Trong đó, GATGSA đã được ký kết tương đối rồi
  • Còn vấn đề bị vướng ở đây là PPA - Hợp đồng mua bán điện của các nhà máy ô môn I, II, III, IV với EVN
  • Trong thời gian gần đây, tình hình tài chính của EVN cũng gặp nhiều khá nhiều khó khăn (EVN lỗ nặnng hơn 26000 tỷ) cho nên việc đàm phán hợp đồng PPA cũng còn khá là nhiều vấn đề
  • Nếu mà khai thác khí ở dự án lô B này dẫn về đất liền thì giá phát điện cũng tương đối cao, nếu mà so với mặt bằng giá bán giá bán điện và giá thu mua của EVN hiện tại
  • Rõ ràng đây là vấn đề lớn nhất của dự án, cần phải tập trung tháo gỡ điểm tắc nghẽn này để có thể đẩy nhanh tiến độ triển khai dự án lô B

3. Vấn đề về FID (quyết định cuối cùng)

Vì các vấn đề trên vẫn chưa hoàn thành, đặc biệt là ở điểm điểm tắc nghẽn, nên
dự án Lô B đã không kịp ký FID đúng hạn ( trước t6/2023) được đề ra

:heavy_check_mark: CHUYỂN GIAO DỰ ÁN LÔ B Ô MÔN

Vậy khắc phục các vấn đề hiện tại, Thủ tướng đã quyết định Chuyển giao dự án Lô B Ô Môn 3 và 4 cho PVN vào 29/06/23 vừa rồi

Mình đánh giá Đây là bước đi hoàn toàn phù hợp khi EVN đang gặp khó khăn tài chính còn tài chính của PVN tốt hơn nhiều so với EVN

PVN cho biết sau khi tiếp nhận dự án, sẽ cần thêm thời gian để thực hiện các thủ tục pháp lý theo quy định của pháp luật liên quan

Nhìn chung, với tình hình hiện tại khi Việt Nam thiếu điện trầm trọng, ảnh hưởng an ninh năng lượng thì thị trường cũng kì vọng FID cho Lô B sẽ được phê duyệt trong 6 tháng cuối năm, để có thể theo kịp tiến độ đón nhận dòng khí đầu tiên (first gas) vào năm 20****2 6

:heavy_check_mark: KÌ VỌNG

Kỳ vọng dự án Lô B – Ô Môn được thực hiện trong thời gian tới sẽ đem lại nguồn công việc lớn cho các doanh nghiệp thượng nguồn và trung nguồn dầu khí trong giai đoạn sắp tới

Tuy nhiên, mức độ hưởng lợi từ dự án trên đối với từng doanh nghiệp về cơ bản sẽ khác nhau

  • Nhóm thượng nguồn sẽ hưởng lợi từ giai đoạn đầu với hoạt đồng khoan thăm giò, thi công xây lắp giàn tạo khối lượng công việc lớn cho các doanh nghiệp cung cấp dịch vụ khâu thượng nguồn

  • Nhóm trung nguồn sẽ ở giai đoạn sau với các phần việc liên quan tới lắp đặt và bọc ống trong dự án đường ống dẫn khí

:star2: CỔ PHIẾU NỔI BẬT

Các cổ phiếu nổi bật nhất và có tiềm năng sẽ là cổ phiếu lead sóng ngành dầu khí: PVS, PVD, PVB

  • PVSPVD được kỳ vọng sẽ có nguồn doanh thu đáng kể vì đóng vai trò quan trọng đối với quá trình xây dựng và khoan thượng nguồn để khai thác dòng khí. Việc thi công hơn 700 giếng khai thác tại dự án Lô B - Ô Môn có thể mang lại nhiều lợi ích cho các đơn vị cung cấp dịch vụ khoan trong những năm tới
  • PVB là doanh nghiệp bọc ống mặc dù ở nhóm trung nguồn nhưng sẽ ghi nhận backlog lớn (là số doanh thu kí sẵn nhưng chưa thực hiện) liên quan đến dự án đến năm 2025 (đường ống phải sẵn sàng hoạt động trước khi khai thác dòng khí đầu tiên)

Về kĩ thuật thì PVSPVB là có dòng tiền rõ nét nhất

Hang Phan Ms.
Contact: 0868 993 198
:point_down: :point_down: Xem chi tiết tại

4 Likes

Kiến thức hôm nay nó hơi trừu tượng không được trôi như hôm qua Hằng ạ

3 Likes

Đẹp trai không bằng chai mặt! Rồi một ngày Trùm không đến nữa ai đó sẽ trống vắng lắm!

2 Likes

dạ. hôm nay em tổng hợp các thông tin về Lô B Ô Môn thôi ah

1 Likes

Chả có gì hot . Mai sập . Giảm 4% là ít

Bài viết chi tiết , sâu và lắng :heart_eyes: cứ có KHOAN là có xiền . Vote nghiên cứu thêm , Thanks bài viết của em

em cảm ơn ạ, đợt nay vì vụ thiêu điện vs elnino, nên có vẻ mới gâp rút lam, nhưng chắc khó đây vì dự án này còn khá phức tạp. Để xem khi nào kí được FID ạ

1 Likes

Dầu cũng tăng 1 đoạn khá r, nếu có điều chỉnh cũng là chn bt ạ
Chiết khấu về vùng giá hấp dẫn thì vẫn vào được bác ah, ngoài lô B thì còn có các dự án đang triển khai như Lạc Đà Vàng, Đại Hùng Phase 3 và Kình Ngư Trắng

:slight_smile: lô B sập đến nơi

nhưng vẫn xinh Hằng ạ

1 Likes

Hằng hát 1 bài đi em, anh lưu làm nhạc chuông

Hằng vẫn đang độc thân nhé các thày
