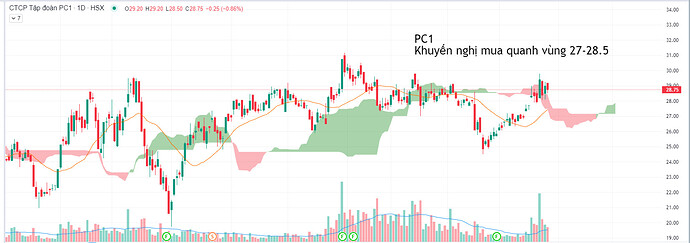

CTCK duy trì khuyến nghị mua cổ phiếu PC1 của CTCP Tập Đoàn PC1 với giá mục tiêu năm 2024 là 35,300 đồng/cp, chủ yếu nhờ mảng xây lắp phục hồi từ nền thấp và mảng khai khoáng đạt kết quả tích cực
Hiện EVN đẩy mạnh giải ngân đầu tư sau 2 năm trì hoãn vì sự chậm trễ của Quy hoạch điện 8 với dự án tiêu biểu là đường dây 500kv mạch 3. Dự án này mở thầu từ tháng 10/2023 và đặt mục tiêu hoàn thành trong tháng 6/2024 (6 tháng).
Xét theo tiến độ thực hiện trong 1 tháng qua, BSC cho rằng toàn bộ đường dây 500kv mạch 3 sẽ hoàn thành trong quý 4/2024, chậm nhất là quý 1/2025. Công việc của PC1 là đúc móng, cung cấp và lắp dựng cột thép, do đó, điểm rơi lợi nhuận của mảng xây lắp sẽ là quý 2 và quý 3 năm nay, nằm trong dự báo của BSC.
Ngày 04/04/2024, Thủ tướng Chính phủ chính thức phê duyệt kế hoạch thực hiện Quy hoạch điện 8, BSC ước tính sẽ có khoảng 10,000 MW điện gió sẽ được triển khai, tương đương khoảng 300,000 tỷ đồng doanh thu tiềm năng cho ngành xây lắp điện trong giai đoạn 2024-2030. Thông tin này ảnh hưởng tích cực đối với PC1 vì các dự án năng lượng tái tạo đã bị trì hoãn hơn 2 năm.
Đối với mảng khai khoáng Niken, BSC điều chỉnh tăng sản lượng khai thác Niken của PC1 năm 2024 từ mức 41,250 tấn lên 46,750 tấn tinh quặng (chủ yếu nhờ lệnh cấm vận lên Nga) và tăng giá bán Niken trung bình cả năm từ 16,800 USD/tấn lên mức 18,700 USD/tấn
Thông tin về Khu công nghiệp (KCN) Nomura giai đoạn 2, tại thời điểm tháng 4/2024, PC1 đã hoàn thành thiết kế và đã được phê duyệt quy hoạch 1/2,000. Doanh nghiệp đã trình hồ sơ lên Trung ương và Chính phủ, BSC kỳ vọng KCN này sẽ có chủ trương đầu tư vào quý 4/2024 và bán hàng trong năm 2026.
Dự phóng kết quả kinh doanh của PC1 giai đoạn 20024-2025
